Kabul ve Teslim
Ne işe yarar
Bölüm başlığı “Ne işe yarar”Kabul ve Teslim Kokpiti, bir Marine projesinin teslim sürecini tek ekranda yönetir: deneme seyri, geçici kabul, garanti dönemi, kesin kabul ve her aşamada açılan kusur listesi (Punch List). Kabul sırası zorunludur:
- Deneme Seyri (Sea Trial) protokolü onaylanır.
- Geçici Kabul onaylanır: garanti başlar, teminatın bir bölümü çözülür, gemi servis varlığına garantiyle devredilir.
- Garanti süresi boyunca Garanti Dönemi Tespiti protokolleri ve servis talepleri izlenir.
- Garanti bitiminden sonra Kesin Kabul onaylanır: kalan teminat çözülür.
Her protokol Taslak olarak açılır, incelemeye gönderilir ve onaylanır veya reddedilir. Onay anında ürün kural kontrollerini çalıştırır, uymayan protokol onaylanmaz ve nedenini bildirir.
Bu modül uçtan uca akışta Marine Siparişler ile Marine Hakedişin ardındadır: teminat çözümü, hakedişte tutulan teminat bakiyesinden hesaplanır.
Kimler kullanır
Bölüm başlığı “Kimler kullanır”Proje yöneticisi, kalite/teknik sorumlu, finans ve servis sorumlusu. Roller ekranında Marine sayfası için:
- Görüntüle: ekranı açar.
- Ekle: yeni protokol oluşturur.
- Düzenle: protokolü incelemeye gönderir, kusur ekler, kusuru çözüldü olarak işaretler, iş emri atar, servis varlığını bağlar.
- Onayla: protokolü onaylar veya reddeder, kusuru doğrular, minör kusuru garantiye devreder.
Ön koşullar
Bölüm başlığı “Ön koşullar”- Marine paketi firmada ve şubede açık olmalı.
- Üst çubukta firma ve şube seçili olmalı; şube kapsamınızda olmalı.
- Marine Projeler ekranında proje açılmış, projeye gemi bağlanmış olmalı.
- Deneme seyri ve gemi teslimi için ilgili iş emirleri açılıp Tamamlandı durumuna getirilmiş olmalı (ekran yalnız projeye bağlı, türü deneme seyri veya gemi teslimi olan, tamamlanmış Marine iş emirlerini listeler). Bkz. İş Emirleri.
- Teknik kanıt: gemide seyir için zorunlu sertifika kaydı, denize elverişlilik, iş güvenliği ve mürettebat hazırlığı kayıtları olmalı (Sörvey Takvimi, Gemi Sertifikaları, Gemi Mürettebatı ve Asgari Donatım).
- Her protokol için imzalı kabul belgesi arşive yüklenmiş ve Doküman Yönetimi’nde yayımlanmış, imzalı onaylanmış olmalı.
- Geçici ve kesin kabulde hakedişe esas ana siparişte Yıllara yaygın iş kararı verilmiş olmalı.
- Parametreler: Ayarlar › Parametreler › Garanti Süreleri ve Teminat Çözülme Oranları sekmesinde, proje türü ve protokol tarihi için geçerli, doğrulanmış (ikinci kişi onaylı) bir satır bulunmalı. Garanti süresi, geçici ve kesin kabulde çözülecek teminat oranları, geçici kabulde izin verilen açık minör kusur sayısı ve yuvarlama kuralı bu satırdan okunur. Satır yoksa, doğrulanmamışsa ya da aynı tarihte birden fazla satır çakışıyorsa geçici ve kesin kabul onaylanmaz. Onay anında kullanılan değerler protokolde saklanır; sonradan yeni dönem satırı eklenmesi onaylı protokolü değiştirmez.
- Teminat çözümü için protokol tarihine ait resmî kur (dövizli sözleşmede) girilmiş olmalı.
Adım adım
Bölüm başlığı “Adım adım”-

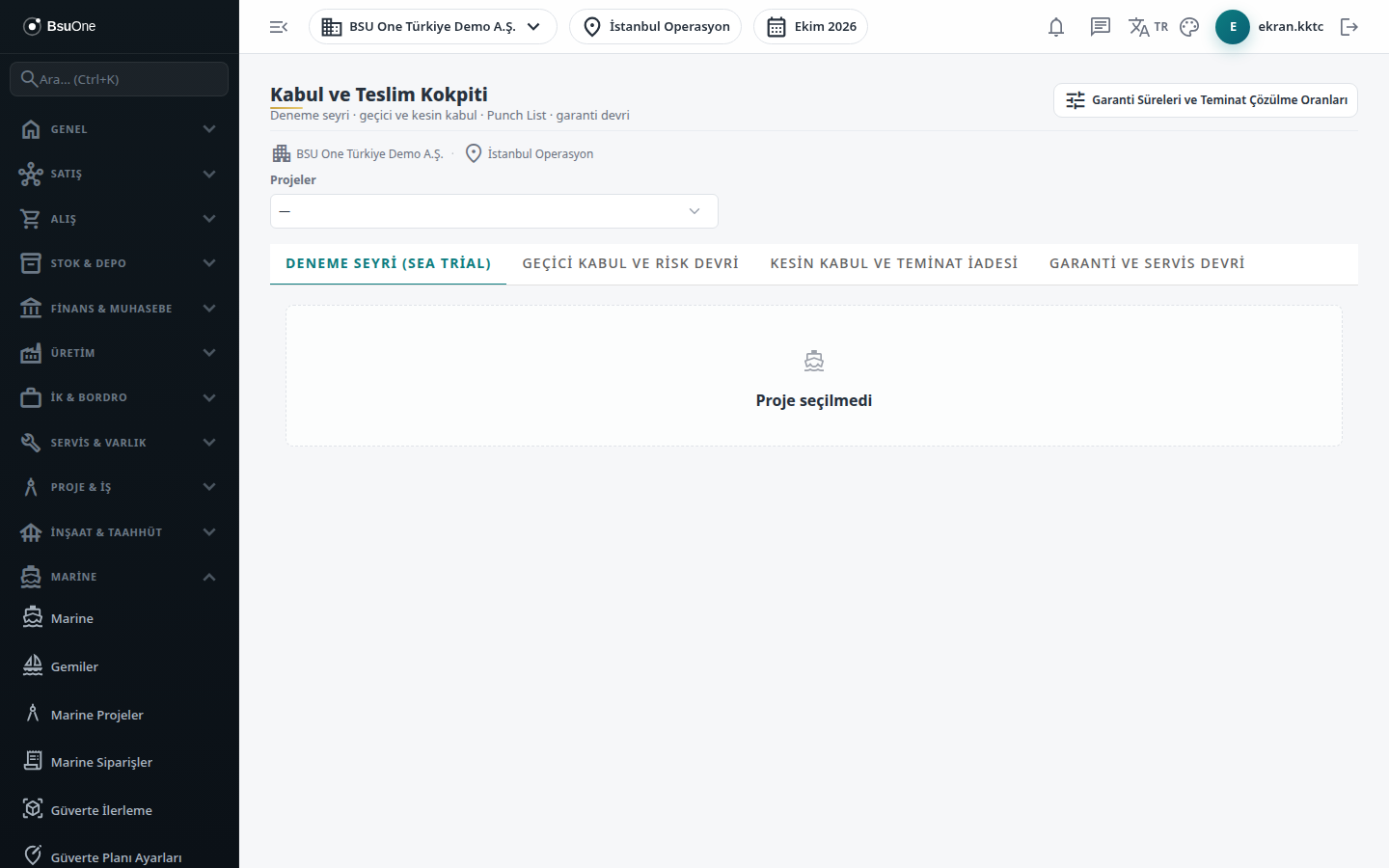

Marine menüsünden Kabul ve Teslim ekranını açın. Projeler listesinden projeyi seçin. Başlıkta projenin kabul Durumu (İnşa / Bakım Halinde, Deneme Seyri Tamamlandı, Geçici Kabul Yapıldı, Kesin Kabul Yapıldı), Garanti Bitiş tarihi ve Garanti Devri durumu (Yok, Servis Varlığı Bekliyor, Servise Devredildi) görünür. Sağ üstteki Garanti Süreleri ve Teminat Çözülme Oranları düğmesi parametre ekranını açar.

-
Sekmelerde sırayla çalışın: Deneme Seyri (Sea Trial), Geçici Kabul ve Risk Devri, Kesin Kabul ve Teminat İadesi, Garanti ve Servis Devri.

-
Her protokol satırı aynı yaşam döngüsünü izler: Taslak → İncelemede (İncelemeye Gönder) → Onaylandı (Onayla) veya Reddedildi (Reddet). Taslak durumundaki protokolde İmzalı kabul belgesi panelinden belgeyi yükleyin, Yenile’ye basın, listeden belgeyi seçip Kaydet’e basın. Onaylı ve reddedilmiş protokol değiştirilemez.

-
Her sekmenin altındaki Kusur Listesi (Punch List) bölümü proje genelindedir; hangi sekmeden açarsanız açın aynı kusurları gösterir. Kusur ekleme, çözme ve doğrulama adımları için Deneme Seyri (Sea Trial) sayfasına bakın.

Alanlar
Bölüm başlığı “Alanlar”| Alan | Anlamı | Zorunlu mu |
|---|---|---|
| Projeler | Kabulü yönetilecek Marine projesi (gemi adı — proje türü). | Evet |
| Durum | Projenin kabul aşaması; onaylarla otomatik ilerler. | Salt okunur |
| Garanti Bitiş | Geçici kabul tarihine garanti süresi eklenerek bulunur. | Salt okunur |
| Garanti Devri | Garantinin ortak servis varlığına devri durumu. | Salt okunur |
Protokol ve kusur alanları ilgili sekme sayfalarında anlatılır.
Sık hatalar ve mesajları
Bölüm başlığı “Sık hatalar ve mesajları”| Ekranda gördüğünüz mesaj | Anlamı / ne yapmalı |
|---|---|
| “Aktif firma kapsamı çözülemedi; Marine verisine erişim reddedildi.” | Üst çubukta firma ve şubeyi seçin; şube kapsamınızı kontrol edin. |
| “Proje seçilmedi” | Projeler listesinden proje seçin. |
| “Yetkiniz yok.” | Roller ekranında Marine sayfası yetkinizi kontrol edin. |
| “Marine paketi bu firma / şubede açık değil.” | Paketin firmada ve şubede açık olduğunu kontrol edin. |
| “Kayıt siz açtıktan sonra başka bir kullanıcı tarafından değiştirildi ya da silindi; değişiklikleriniz kaydedilmedi. Sayfayı yenileyip yeniden deneyin.” | Sayfayı yenileyin. |
| “Bu durum geçişine izin verilmiyor.” | Protokol bu durumda o işleme uygun değil. |
| “Tutanak numarası zaten kullanılıyor.” | Projede aynı numaralı protokol var; başka numara girin. |
| “Bu proje için ‘{tür}’ türünde onaylı bir kabul protokolü zaten mevcut.” | Geçici ve kesin kabul projede bir kez onaylanabilir. |
Aşamaya özgü onay engelleri ve mesajları sekme sayfalarındadır.
